Ziemianka w skarpie - jak ją zaplanować i ile kosztuje?

Tola Wojciechowska 4 czerwca 2026
Ziemianka w skarpie, z kamiennym frontem i drewnianymi drzwiami, kryje w sobie bogactwo przetworów w słoikach – od ogórków po pomidory.

Spis treści

Strome zbocze może stać się naturalnym schowkiem na warzywa, przetwory i domowe zapasy, ale tylko wtedy, gdy dobrze opanuje się wodę oraz parcie gruntu. Ziemianka w skarpie wymaga przemyślanego usytuowania, stabilnej konstrukcji, sprawnego drenażu i wentylacji. Poniżej pokazuję, jak zaplanować taką piwniczkę, jakie rozwiązania sprawdzają się najlepiej, ile może kosztować budowa i o jakich formalnościach pamiętać.

Najważniejsze decyzje zapadają przed pierwszą łopatą

  • Najpierw zbadaj grunt, poziom wód i stabilność zbocza.
  • Drenaż od strony napływu wody jest ważniejszy niż efektowne wykończenie wejścia.
  • Najpraktyczniejsza komora ma zwykle 4-8 m² powierzchni użytkowej.
  • Do przechowywania plonów potrzebujesz wentylacji grawitacyjnej, a nie szczelnego pomieszczenia.
  • Orientacyjny koszt solidnej realizacji to najczęściej 25-55 tys. zł, zależnie od gruntu i konstrukcji.

Dlaczego skarpa dobrze nadaje się na przydomową piwniczkę

Wbudowanie komory w zbocze pozwala wykorzystać naturalną osłonę gruntu. Ziemia stabilizuje temperaturę, ogranicza nagrzewanie latem i spowalnia wychładzanie zimą. Przy poprawnej konstrukcji można uzyskać w środku około 4-10°C, czyli warunki korzystne dla ziemniaków, marchwi, buraków, jabłek i domowych przetworów.

Największą zaletą takiego rozwiązania jest też wygodne wejście od niższej strony działki. Nie trzeba budować wysokiej, całkowicie podziemnej komory z pionowym zejściem. Drzwi mogą znaleźć się na poziomie terenu, a pomieszczenie zostaje przykryte warstwą gruntu od strony skarpy.

To jednak nie jest darmowa piwnica. Skarpa przenosi na ściany parcie boczne, a woda spływająca z wyższej części działki może szukać drogi przez najmniejszą szczelinę w izolacji. Z mojego punktu widzenia właśnie dlatego lepiej mieć mniejszą, dobrze zabezpieczoną komorę niż dużą ziemiankę wykonaną bez obliczeń i planu odwodnienia.

Zanim wykopiesz, sprawdź grunt i wodę

Wybór miejsca powinien zacząć się od obserwacji działki. Szukaj fragmentu suchego, zacienionego i z naturalnym spadkiem, ale nie pod samą krawędzią zbocza. Drzewa rosnące na skarpie, istniejące mury oporowe, ogrodzenia i budynki mogą zmieniać sposób rozchodzenia się obciążeń.

Niepokój powinny wzbudzić pęknięcia gruntu, wybrzuszenia, zapadnięcia, przechylone drzewa, sącząca się woda oraz ślady wcześniejszych zsuwów. Sama stroma skarpa nie musi oznaczać osuwiska, ale połączenie gliny, wody i podcięcia zbocza jest już realnym zagrożeniem.

Przy większym nachyleniu, gruncie nasypowym albo widocznych śladach ruchu ziemi potrzebna jest opinia geotechniczna. Badanie powinno określić warstwy gruntu, poziom wód i możliwość wystąpienia powierzchni poślizgu. Pomocne informacje o rozpoznawaniu zagrożeń osuwiskowych publikuje Państwowy Instytut Geologiczny.

Przed rozpoczęciem prac sprawdź również miejscowy plan zagospodarowania przestrzennego albo decyzję o warunkach zabudowy. Dokumenty mogą określać odległości od granic działki, dopuszczalną zabudowę, ochronę krajobrazu lub ograniczenia związane z obszarem osuwiskowym.

Jak wybrać miejsce na wejście

Wejście najlepiej skierować w stronę niższej części posesji, gdzie nie będzie trzeba podcinać głównej krawędzi skarpy. Nad drzwiami zaplanuj niewielki daszek, a przed progiem odwodnienie liniowe. Woda z podjazdu, tarasu i rynien nie może spływać bezpośrednio pod drzwi, bo nawet dobra hydroizolacja nie zastąpi właściwego ukształtowania terenu.

Nie lokowałbym komory w najniższym punkcie działki ani w miejscu, gdzie po deszczu tworzy się kałuża. Piwniczka powinna być osłonięta, ale mieć możliwość odprowadzenia wody zarówno z powierzchni, jak i z warstw gruntu.

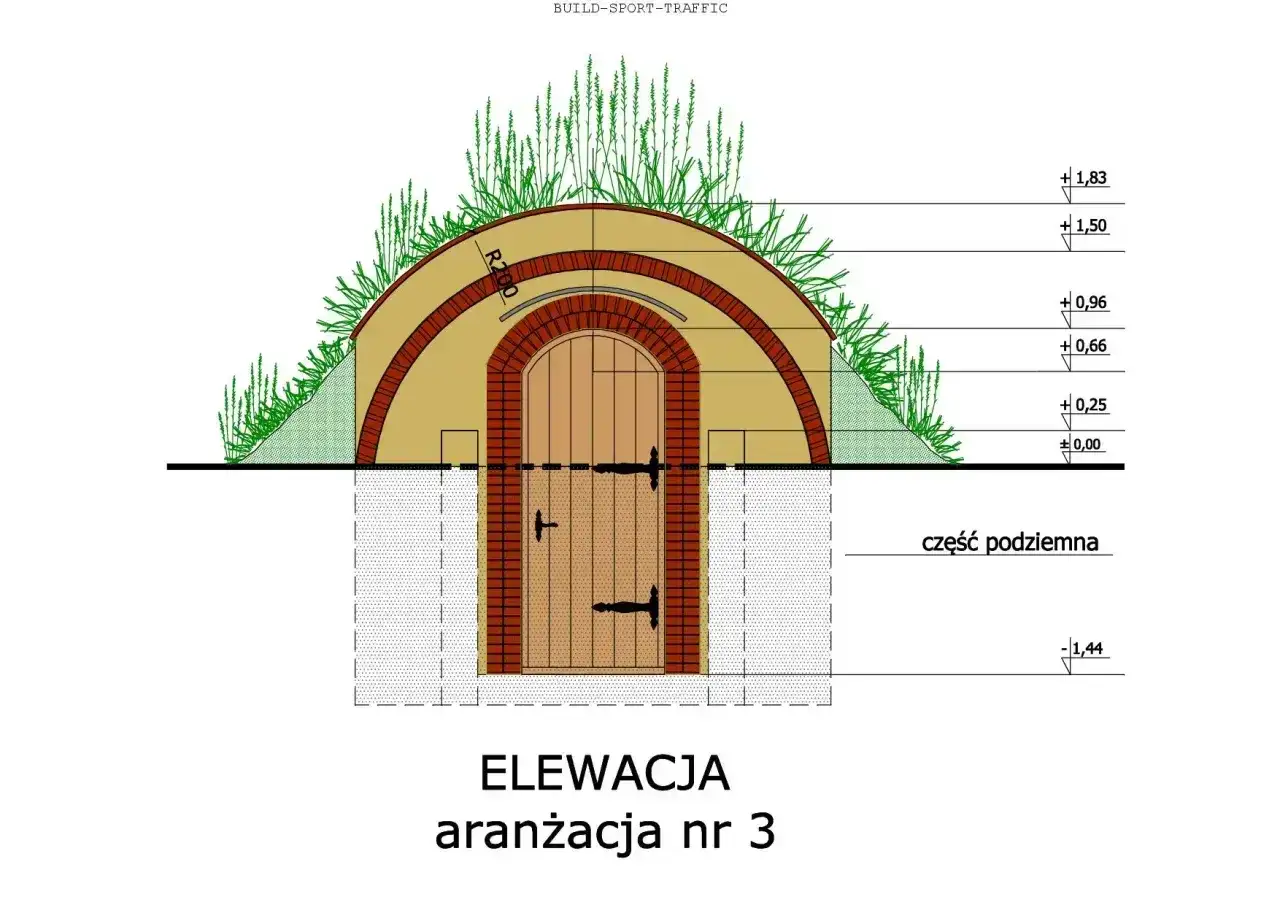

Ziemianka w skarpie, z drewnianymi drzwiami i ceglanym łukiem, porośnięta trawą. Projekt elewacji.

Konstrukcja musi wytrzymać grunt, wilgoć i mróz

Najczęściej stosuje się ściany żelbetowe, bloczki betonowe albo gotowe prefabrykaty. Przy skarpie preferuję monolityczną konstrukcję żelbetową lub prefabrykowaną komorę z dokładnie uszczelnionymi połączeniami. Murowanie z przypadkowych bloczków może być tańsze, ale wymaga bardzo dobrego zbrojenia, wieńca i zabezpieczenia przed naporem gruntu.

Strop powinien przenosić ciężar zasypki, opady i okresowe obciążenia. Jeśli nad ziemianką ma przebiegać ścieżka, stać donica albo przejeżdżać kosiarka, trzeba uwzględnić to już na etapie projektu. Nie wolno traktować stropu jak zwykłego zadaszenia ogrodowego.

Warstwy zabezpieczające

Od strony gruntu ściany powinny otrzymać hydroizolację dobraną do warunków wodnych. Przy wilgotnym podłożu sama masa bitumiczna może nie wystarczyć. Stosuje się wtedy cięższą izolację przeciwwodną, ochronę mechaniczną, warstwę odsączającą z kruszywa oraz rurę drenarską.

Izolacja termiczna, na przykład z XPS, może ograniczyć gwałtowne zmiany temperatury, ale nie zastępuje hydroizolacji. W piwniczce przeznaczonej do przechowywania żywności przesadne ocieplenie również nie zawsze jest korzystne, ponieważ może utrudnić uzyskanie chłodnego mikroklimatu.

Drenaż od strony skarpy

Nad komorą, od strony wyższej części terenu, przydaje się przechwytujący rów lub dren, który odbierze wodę zanim dotrze do ściany. Wokół konstrukcji wykonuje się drenaż opaskowy, a wodę prowadzi szczelną rurą do miejsca zgodnego z warunkami działki.

Nie kieruj odpływu bezpośrednio na skarpę ani tuż pod jej podstawę. Woda wypuszczona w niewłaściwym miejscu może rozmywać grunt i zwiększać ryzyko osunięcia. W trudnej lokalizacji bezpieczniejszy będzie kontrolowany odpływ do zbiornika retencyjnego, studni chłonnej albo kanalizacji deszczowej, jeśli pozwalają na to warunki techniczne i przepisy.

Przeczytaj również: Układanie kostki brukowej - Zrób to dobrze i trwale!

Trzy rozwiązania konstrukcyjne

Rozwiązanie Największa zaleta Ograniczenie
Komora żelbetowa Wysoka odporność na parcie gruntu i wilgoć Wyższy koszt projektu i wykonania
Prefabrykat betonowy Szybki montaż i powtarzalna jakość Potrzebny dojazd oraz odpowiednie podłoże
Murowane bloczki betonowe Możliwość wykonania etapami Więcej miejsc wymagających zbrojenia i uszczelnienia

Tradycyjna cegła może wyglądać atrakcyjnie, ale w mokrej skarpie nie jest automatycznie lepsza. Jej sens widzę głównie w suchej lokalizacji i przy dobrze zaprojektowanej konstrukcji nośnej. Estetyka wnętrza powinna być drugim krokiem, nie powodem do rezygnacji z ochrony przeciwwodnej.

Temperatura zależy od wentylacji i sposobu użytkowania

Najlepsza piwniczka nie jest całkowicie szczelna. Potrzebuje dwóch kanałów wentylacyjnych. Nawiew prowadzi się nisko, a wywiew wysoko, dzięki czemu powietrze może krążyć bez wentylatora. Kanały trzeba zabezpieczyć siatką przeciw owadom i wyprowadzić tak, aby nie były zasypywane śniegiem ani liśćmi.

W małej komorze kanały o średnicy około 100-160 mm bywają wystarczające, ale ich wymiar i przebieg powinien uwzględniać kubaturę pomieszczenia oraz długość przewodów. Zbyt mały nawiew sprzyja pleśni, a nadmierny przeciąg wysusza warzywa i powoduje niepotrzebne wahania temperatury.

W środku zamontuj prosty termometr z higrometrem. Dla wielu warzyw korzystna jest wilgotność około 80-95%, lecz różne produkty wymagają innych warunków. Ziemniaki nie powinny leżeć razem z jabłkami, ponieważ owoce wydzielają etylen przyspieszający dojrzewanie i starzenie części plonów.

Półki ustaw kilka lub kilkanaście centymetrów od ścian, a skrzynki odsuń od posadzki. Dzięki temu powietrze dociera do całego zapasu i łatwiej zauważyć zawilgocenie. Nie układaj warzyw bezpośrednio na betonie, nawet jeśli podłoga wydaje się sucha.

Budowa krok po kroku i realny budżet

Prace najlepiej prowadzić w suchej porze roku, po ustaleniu poziomów i kierunku odpływu wody. Kolejność ma znaczenie, ponieważ późniejsze wykonanie drenażu przy zasypanej komorze zwykle oznacza kosztowne odkopywanie.

  1. Wyznacz lokalizację i sprawdź plan miejscowy, granice oraz przebieg instalacji.
  2. Oceń skarpę, a przy wątpliwościach zleć badanie geotechniczne.
  3. Przygotuj projekt komory, stropu, wejścia i odwodnienia.
  4. Wykonaj wykop etapami, zabezpieczając ściany wykopu przed osunięciem.
  5. Wykonaj podłoże, fundament lub płytę denną oraz konstrukcję ścian i stropu.
  6. Ułóż hydroizolację, ochronę mechaniczną i drenaż.
  7. Zamontuj wentylację, drzwi oraz odwodnienie przed wejściem.
  8. Zasypuj komorę warstwami, bez wrzucania mokrej gliny bezpośrednio przy ścianach.

Przy planowaniu kosztów nie patrz tylko na cenę samej komory. W skarpie często najwięcej pochłaniają roboty ziemne, wywóz gruntu, drenaż i zabezpieczenie zbocza. To właśnie te elementy najczęściej odróżniają trwałą realizację od pozornie taniej prowizorki.

Zakres realizacji Orientacyjny koszt Dla kogo
Mała komora wykonywana częściowo samodzielnie 8-18 tys. zł Sucha, stabilna działka i prosty dostęp dla sprzętu
Kompletna realizacja przez ekipę 25-55 tys. zł Solidna konstrukcja, hydroizolacja, wentylacja i drenaż
Trudna skarpa z murem oporowym 50-90 tys. zł lub więcej Strome zbocze, glina, wysoki poziom wód albo konieczność stabilizacji

Podane kwoty są orientacyjne dla niewielkiej piwniczki o powierzchni mniej więcej 4-8 m². Region, dostępność koparki, rodzaj gruntu i zakres projektu mogą zmienić cenę o kilkadziesiąt procent. Jeśli budżet jest ograniczony, rozsądniej zmniejszyć powierzchnię niż oszczędzać na odwodnieniu i izolacji.

Formalności zależą od tego, czym będzie obiekt

Przepisy nie posługują się prostą kategorią „ziemianka”. Obiekt może zostać potraktowany jako budynek gospodarczy, budowla ziemna albo inna konstrukcja, a znaczenie mają między innymi trwałe związanie z gruntem, powierzchnia, konstrukcja i sposób użytkowania.

Wolno stojący, parterowy budynek gospodarczy o powierzchni zabudowy do 35 m² może być realizowany na zgłoszenie, jeśli spełnia warunki określone w przepisach. Limit obejmuje także zasady dotyczące liczby takich obiektów na działce. Nie oznacza to jednak, że każda podziemna komora automatycznie korzysta z tej samej ścieżki.

Przed zamówieniem koparki skonsultuj opis inwestycji z właściwym urzędem. W aktualnym tekście Prawa budowlanego sprawdź również przepisy dotyczące zgłoszenia, pozwolenia oraz konstrukcji oporowych. Mur oporowy, przebudowa skarpy i sama komora mogą podlegać odrębnym wymaganiom.

Jeżeli działka znajduje się na obszarze osuwiskowym, przy zabytku, w strefie ochronnej albo na terenie objętym szczególnymi zapisami planu, formalności mogą być szersze. W takiej sytuacji projekt konstrukcyjny i dokumentacja geotechniczna nie są zbędnym wydatkiem, lecz podstawą bezpiecznej decyzji.

Najlepsza piwniczka zaczyna się od odpływu, nie od wejścia

Przed rozpoczęciem budowy odpowiedz sobie na trzy pytania. Dokąd popłynie woda z wyższej części działki? Czy skarpa pozostanie stabilna po wykonaniu wykopu? I czy będziesz w stanie przewietrzyć komorę bez stałego otwierania drzwi?

Jeżeli na każde z nich masz konkretną odpowiedź, sama budowa staje się znacznie prostsza. Najbezpieczniejszy wariant to niewielka, dobrze uszczelniona komora z wejściem od dołu zbocza, przechwytującym drenażem i dwoma kanałami wentylacyjnymi. Dobrze zaprojektowana ziemianka ma służyć przez lata, a nie wymagać corocznego ratowania po wiosennych roztopach.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Wybierz suchy, zacieniony fragment z naturalnym spadkiem, ale nie pod samą krawędzią zbocza ani w najniższym punkcie działki. Sprawdź pęknięcia gruntu, wybrzuszenia, zapadnięcia, sączącą się wodę i ślady wcześniejszych zsuwów. Przy gruncie nasypowym, dużym nachyleniu lub widocznych ruchach ziemi zleć opinię geotechniczną.

Od strony wyższej części terenu warto wykonać przechwytujący rów lub dren, który odbierze wodę przed ścianą. Wokół komory stosuje się drenaż opaskowy, a wodę prowadzi szczelną rurą do odpowiedniego odbiornika, na przykład zbiornika retencyjnego, studni chłonnej albo kanalizacji deszczowej, jeśli pozwalają na to warunki i przepisy. Przed wejściem potrzebne jest także odwodnienie liniowe.

Komora powinna mieć wentylację grawitacyjną z dwoma kanałami: nawiewnym prowadzonym nisko i wywiewnym umieszczonym wysoko. W małej piwniczce kanały o średnicy około 100-160 mm mogą być wystarczające, ale ich wymiar zależy od kubatury i długości przewodów. Warto zamontować termometr z higrometrem, utrzymywać wilgotność odpowiednią dla przechowywanych produktów i odsunąć półki oraz skrzynki od ścian i posadzki.

Mała komora wykonywana częściowo samodzielnie może kosztować około 8-18 tys. zł. Kompletna realizacja przez ekipę to zwykle 25-55 tys. zł, a trudna skarpa z murem oporowym może podnieść koszt do 50-90 tys. zł lub więcej. Największy wpływ mają roboty ziemne, wywóz gruntu, drenaż, konstrukcja oraz zabezpieczenie zbocza.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

wentylacja
ziemianka
geotechnika
hydroizolacja
drenaż
Autor Tola Wojciechowska
Tola Wojciechowska
Nazywam się Tola Wojciechowska i od 12 lat zajmuję się nowoczesnym rolnictwem oraz tematyką domu i ogrodu. Moja przygoda z tymi dziedzinami zaczęła się od pasji do ekologicznych rozwiązań i chęci wprowadzenia innowacji w codzienne życie. Uwielbiam dzielić się wiedzą na temat uprawy roślin, efektywnego zarządzania przestrzenią oraz tworzenia harmonijnych wnętrz. W moich tekstach staram się przedstawiać skomplikowane zagadnienia w przystępny sposób, porównując różne źródła i śledząc najnowsze trendy. Zależy mi na tym, aby moje artykuły były użyteczne, dokładne i zrozumiałe dla każdego, kto pragnie wprowadzać zmiany w swoim otoczeniu. Wierzę, że każdy może stworzyć piękne i funkcjonalne miejsce, a ja chętnie pomogę w tej drodze.
