Samodzielne ułożenie kostki brukowej ma sens wtedy, gdy chcesz zrobić trwałą nawierzchnię przy domu, a nie tylko „ładnie wysypać” teren. Najwięcej problemów nie wynika z samej kostki, tylko z tego, co dzieje się pod spodem: z korytowania, spadków, podbudowy i obrzeży. W tym poradniku prowadzę przez cały proces krok po kroku, pokazuję potrzebne warstwy, narzędzia, orientacyjne koszty i miejsca, w których łatwo popełnić błąd.
Najważniejsze decyzje przed rozpoczęciem prac
- Najpierw określ przeznaczenie nawierzchni - ścieżka, taras i podjazd wymagają innej grubości kostki oraz innej podbudowy.
- Spadek jest obowiązkowy - bez niego woda zostanie na powierzchni, nawet jeśli kostka jest idealnie równa.
- Podbudowa robi nośność, a podsypka tylko wyrównuje poziom.
- Obrzeża są konieczne na większych powierzchniach, bo bez nich kostka zacznie pracować na boki.
- Zagęszczarka to nie dodatek - przy podjeździe i większych powierzchniach jej wynajem zwykle się opłaca bardziej niż poprawki po sezonie.
- Największy błąd to oszczędzanie na warstwach pod kostką, a nie na samej kostce.

Co warto ustalić, zanim kupisz pierwszą paletę
Zanim zaczniesz kopać, trzeba odpowiedzieć sobie na trzy pytania: co ma powstać, jak będzie obciążone i gdzie ma odprowadzać wodę. Inaczej projektuje się ścieżkę do altany, inaczej opaskę przy domu, a jeszcze inaczej podjazd dla samochodu osobowego. Ja zawsze zaczynam od obciążenia, bo to ono decyduje o grubości kostki, grubości podbudowy i o tym, czy grunt wymaga dodatkowego wzmocnienia.
W praktyce najczęściej spotykam się z takimi zakresami: kostka 4-6 cm przy ścieżkach i tarasach, 6-8 cm przy podjazdach dla aut osobowych, a przy większym obciążeniu nawet więcej. To nie jest sztywna norma dla każdego ogrodu, ale dobre punkt odniesienia. Na małej, spokojnej ścieżce nie ma sensu przewymiarowywać wszystkiego, za to przy podjeździe oszczędność na grubości materiału zwykle szybko wychodzi bokiem.
| Zastosowanie | Typowa grubość kostki | Na co zwrócić uwagę |
|---|---|---|
| Ścieżka ogrodowa | 4-6 cm | Równe podłoże, prosty przebieg, mniejszy nacisk |
| Taras lub strefa wypoczynku | 4-6 cm | Komfort chodzenia i dobry odpływ wody |
| Podjazd dla auta osobowego | 6-8 cm | Mocniejsza podbudowa, obrzeża i odporniejszy grunt |
| Strefa dla większego obciążenia | 8 cm i więcej | Projekt warstw i nośność podłoża |
Warto też od razu policzyć metraż z zapasem 5-10 procent na docinki i ewentualne uszkodzenia. To prosty krok, ale często ratuje budżet i logistykę, bo zamówienie „na styk” kończy się dodatkowym transportem albo różnicą w odcieniu między partiami. Gdy zakres prac jest jasny, można przejść do samego procesu układania.

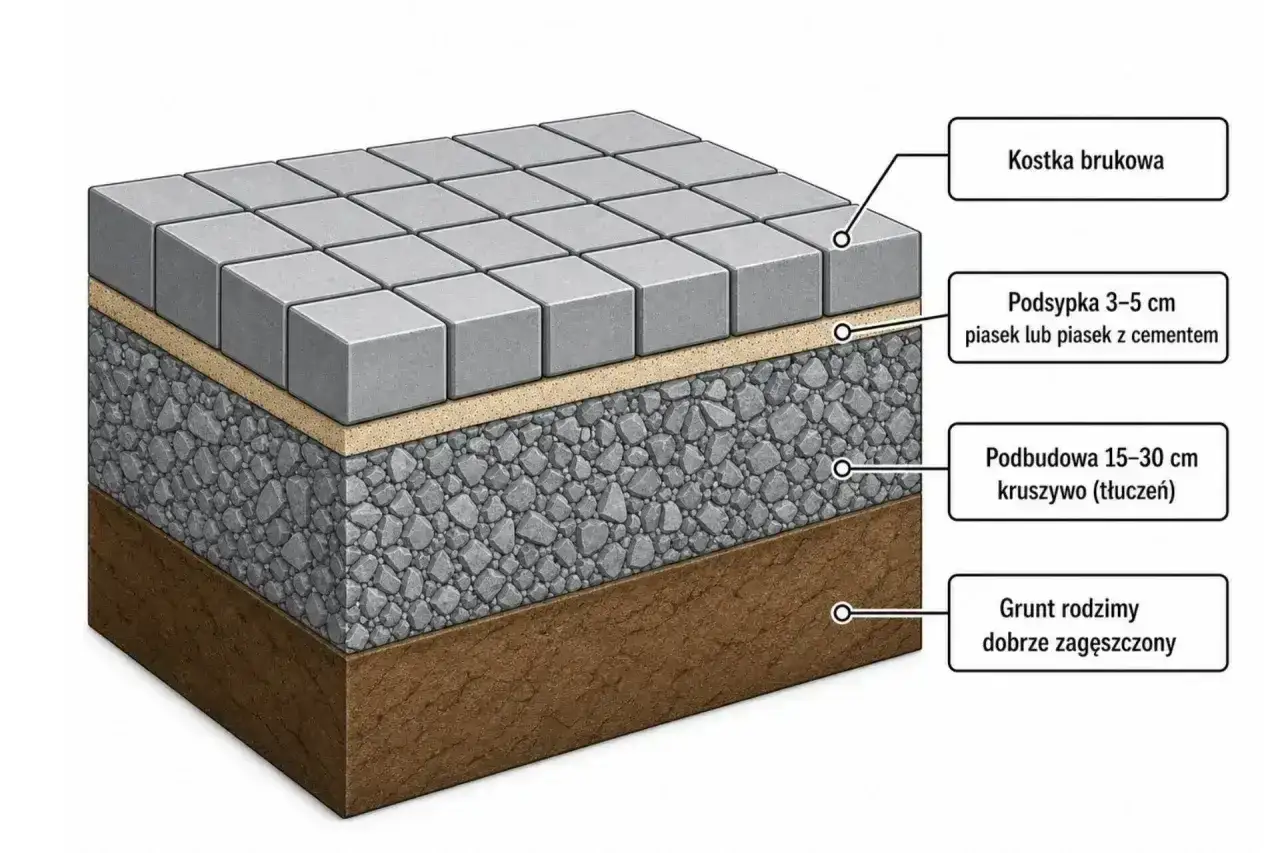

Jak przebiega układanie kostki krok po kroku
Sam proces nie jest trudny, ale wymaga cierpliwości i trzymania kolejności. Nie zaczynam od kostki, tylko od stabilnego, dobrze wyprofilowanego podłoża. To dlatego najpierw pracuje się nad gruntem, a dopiero później nad widoczną warstwą wykończeniową.
- Wytycz teren za pomocą palików i sznurka. Sprawdź docelowy kształt, szerokość i wysokość nawierzchni.
- Ustal spadek - zwykle 1-2 procent dla chodników i około 2 procent dla podjazdów. Chodzi o to, by woda nie stała przy ścianie ani na środku nawierzchni.
- Zrób korytowanie, czyli usuń warstwę ziemi rodzimej. W praktyce to zwykle 20-40 cm, zależnie od gruntu i przeznaczenia nawierzchni.
- Ułóż geowłókninę, jeśli grunt jest miękki, gliniasty albo mieszany. To nie zastępuje podbudowy, ale pomaga oddzielić warstwy i ograniczyć mieszanie się gruntu z kruszywem.
- Wykonaj podbudowę z kruszywa łamanego. Lepiej układać ją warstwami po 10-15 cm i każdą warstwę zagęścić osobno.
- Osadź obrzeża lub krawężniki. Bez nich nawierzchnia z czasem zacznie się rozchodzić na boki.
- Rozprowadź podsypkę o grubości około 2-5 cm. To warstwa wyrównawcza, nie nośna, więc nie powinna być zbyt gruba.
- Układaj kostkę od równej krawędzi, trzymając linię i wzór. Nie dociskaj elementów na siłę, tylko zachowuj równe szczeliny.
- Przytnij elementy brzegowe i dopiero wtedy przejdź do zagęszczania nawierzchni.
- Wibruj nawierzchnię zagęszczarką z gumową matą ochronną, a na końcu zafuguj spoiny suchym piaskiem i dosyp go tam, gdzie się osiadł.
Najważniejsza zasada, którą powtarzam każdemu, kto robi to pierwszy raz: nie mieszaj etapów. Jeśli najpierw ułożysz część kostki, a potem wrócisz do poprawiania podbudowy, praktycznie prosisz się o nierówności. Gdy proces jest uporządkowany, łatwiej dobrać też właściwe warstwy pod konkretny typ nawierzchni.
Jak dobrać podbudowę, podsypkę i obrzeża
Tu zaczyna się właściwa trwałość. Kostka brukowa sama z siebie nie „trzyma” nawierzchni - robi to zestaw warstw pod nią. Podbudowa odpowiada za nośność, podsypka za poziom, a obrzeża za stabilność boczną. To rozróżnienie jest ważne, bo początkujący często próbują wyrównać wszystko jedną warstwą piasku. To działa tylko na bardzo krótką metę.
| Warstwa | Najczęstszy materiał | Typowa grubość lub zasada | Po co jest |
|---|---|---|---|
| Koryto | Usunięta ziemia rodzima | Najczęściej 20-40 cm | Przygotowuje miejsce na konstrukcję nawierzchni |
| Podbudowa | Kruszywo łamane | Warstwy po 10-15 cm, każda zagęszczona | Przenosi obciążenie i stabilizuje nawierzchnię |
| Podsypka | Piasek lub mieszanka zgodna z systemem producenta | Około 2-5 cm | Wyrównuje poziom pod kostką |
| Obrzeża | Krawężniki, obrzeża betonowe | Osadzenie w stabilnym podłożu, zwykle na ławie | Blokują rozsuwanie się kostki na boki |
Na gruntach słabszych, wilgotnych albo gliniastych nie warto udawać, że cienka warstwa piasku załatwi sprawę. W takich miejscach lepiej dołożyć geowłókninę, porządnie zagęścić kruszywo i nie oszczędzać na grubości podbudowy. Przy ścieżkach ogrodowych to nadal ma sens dla osoby pracującej samodzielnie, ale przy podjazdach każdy skrót technologiczny bywa potem kosztowny. Skoro warstwy są już jasne, warto zobaczyć, co trzeba mieć pod ręką, żeby nie przerywać pracy w połowie.
Jakich narzędzi i materiałów naprawdę potrzebujesz
Nie trzeba od razu kupować całego zaplecza wykonawcy. Do większości prac wystarczy rozsądny zestaw podstawowych narzędzi, a sprzęt cięższy można wypożyczyć na 1-2 dni. Ja zwykle rozdzielam wyposażenie na to, co musi być pod ręką, i na to, co lepiej tylko wynająć.
- Paliki, sznurek murarski i miarka - do wytyczenia linii i kontrolowania spadków.
- Łopata, szpadel i taczka - do korytowania oraz transportu kruszywa.
- Poziomica lub niwelator - im większa powierzchnia, tym bardziej przydatny.
- Młotek gumowy - do delikatnego ustawiania kostki bez jej uszkodzenia.
- Przecinarka do kostki lub szlifierka z odpowiednią tarczą - przy docinkach brzegowych.
- Zagęszczarka płytowa - prawie zawsze warto ją wynająć, nie kupować.
- Rękawice, ochraniacze i okulary - przy cięciu i pracy z kruszywem to nie detal, tylko rozsądek.
W materiałach najczęściej potrzebujesz kostki, kruszywa na podbudowę, podsypki, obrzeży, piasku do fug i ewentualnie geowłókniny. W 2026 roku ceny są mocno zależne od regionu, ale orientacyjnie kostka betonowa kosztuje zwykle około 30-100 zł/m², kruszywa i podsypki około 50-100 zł za tonę, a wynajem zagęszczarki najczęściej 100-180 zł za dobę. To oznacza, że przy małej powierzchni nie płaci się tylko za materiał, ale też za logistykę i sprzęt. I właśnie dlatego przy planowaniu budżetu łatwo popełnić kilka przewidywalnych błędów.
Najczęstsze błędy, które psują efekt po pierwszym sezonie
W tym temacie rzadko przegrywa estetyka. Przegrywa konstrukcja. Najładniejsza kostka zaczyna wyglądać źle wtedy, gdy podłoże pracuje, woda nie ma gdzie odpłynąć albo obrzeża są zbyt słabe, by utrzymać całość w ryzach.
- Brak lub zbyt mały spadek - na powierzchni stoi woda, a zimą może dochodzić do kolein i rozsadzania spoin.
- Zbyt cienka podbudowa - nawierzchnia siada, szczególnie na podjeździe lub na słabszym gruncie.
- Podsypka zrobiona za grubo - kostka zaczyna „pływać” i trudniej utrzymać równe poziomy.
- Brak zagęszczania warstw - to najkrótsza droga do zapadania się nawierzchni po deszczu.
- Pominięcie obrzeży - kostka rozchodzi się na boki, a krawędzie tracą linię.
- Układanie na zbyt miękkim gruncie bez wzmocnienia - geowłóknina pomaga, ale nie zastąpi podbudowy.
- Za szybkie fugowanie i brak końcowego dosypania piasku - po pierwszych opadach spoiny siadają i trzeba wracać do poprawki.
Jest jeszcze jeden błąd, który widzę szczególnie często: skupienie się na kolorze i wzorze, a nie na odwodnieniu. To złe proporcje uwagi. Nawierzchnia ma przede wszystkim działać. Jeśli już wiesz, czego unikać, sensownie jest policzyć, ile taki projekt naprawdę kosztuje i kiedy samodzielna praca nadal się opłaca.
Ile kosztuje samodzielna realizacja i kiedy lepiej zlecić pracę
Przy własnej pracy oszczędzasz głównie na robociźnie, ale nie na materiałach. To ważne rozróżnienie, bo wiele osób zakłada, że „zrobię sam, więc będzie o połowę taniej”. Nie zawsze. Oszczędność zależy od powierzchni, rodzaju kostki, grubości warstw i tego, czy musisz dowozić wszystko w kilku kursach.
| Pozycja | Orientacyjnie w 2026 | Co wpływa na koszt |
|---|---|---|
| Kostka betonowa | 30-100 zł/m² | Grubość, kolor, format, producent |
| Kruszywo i podsypka | 50-100 zł/t | Rodzaj materiału i transport |
| Geowłóknina | 5-15 zł/m² | Gramatura i jakość |
| Wynajem zagęszczarki | 100-180 zł/doba | Waga sprzętu, lokalizacja, długość najmu |
| Robocizna ekipy | 50-100 zł/m² | Stopień trudności, wzór, przygotowanie gruntu |
W praktyce samodzielne wykonanie najbardziej opłaca się przy małych i średnich powierzchniach, na przykład przy ścieżkach, opaskach i prostych podjazdach. Jeśli teren jest trudny, trzeba wykonać głębokie korytowanie, dołożyć drenaż albo pracować na dużym spadku, fachowiec często oszczędza nie tylko czas, ale też poprawki. Z kolei przy prostym układzie i dostępnych materiałach oszczędność na samej robociźnie bywa bardzo konkretna i zwykle pokrywa koszt wynajmu sprzętu. Gdy budżet jest już policzony, zostaje jeszcze kwestia tego, co zrobić po ułożeniu, żeby efekt nie zniknął po kilku tygodniach.
Jak dbać o kostkę po ułożeniu, żeby nie siadała
Pierwsze dni i tygodnie po zakończeniu prac są ważniejsze, niż się wydaje. Nawierzchnia jeszcze się „układa”, fugi mogą osiadać, a kruszywo w spoinach po pierwszym deszczu potrafi wyraźnie opaść. Ja zawsze zakładam dwa przeglądy: jeden zaraz po zagęszczeniu, drugi po kilku opadach.
- Dosyp piasek do fug po pierwszym zagęszczeniu i wróć do tego po kilku dniach.
- Sprawdź brzegi - jeśli obrzeże nie trzyma linii, lepiej poprawić je od razu niż czekać na rozjazd kostki.
- Obserwuj wodę po deszczu - jeśli tworzą się kałuże, problem zwykle leży w spadku albo podsypce.
- Nie czyść nawierzchni agresywną chemią tuż po ułożeniu, bo świeże spoiny łatwo wypłukać.
- Nie przeciążaj świeżo wykonanej powierzchni, jeśli podbudowa i spoiny nie zdążyły się jeszcze ustabilizować.
To też dobry moment, by spojrzeć na nawierzchnię jak na element całego ogrodu, a nie tylko osobny pas materiału. Kostka ma prowadzić wodę, porządkować przestrzeń i wytrzymać codzienne użytkowanie, a nie tylko dobrze wyglądać na zdjęciu z dnia odbioru.
Co zostaje po dobrze wykonanej pracy
Najlepszy efekt po samodzielnym ułożeniu kostki brukowej nie polega na tym, że wszystko wygląda idealnie przez pierwszy tydzień. Prawdziwa różnica wychodzi po sezonie, kiedy po deszczu nie stoi woda, brzegi nie rozjeżdżają się na boki, a spoiny wymagają tylko lekkiego dosypania piasku. Tę trwałość buduje się pod powierzchnią, nie na jej wierzchu.
Jeśli miałbym zostawić jedną praktyczną wskazówkę, byłaby bardzo prosta: oszczędzaj na wzorze, nie na konstrukcji. Prostszą kostkę łatwiej ułożyć równo, ale to podbudowa, spadek i obrzeża decydują o tym, czy nawierzchnia naprawdę spełni swoją rolę. Przy ścieżkach i niewielkich podjazdach samodzielna praca ma dużo sensu, natomiast przy słabym gruncie, dużej powierzchni albo skomplikowanym odwodnieniu lepiej od razu zaplanować konsultację z fachowcem, niż wracać do napraw po pierwszej zimie.
