Najpierw komplet dokumentów, potem spokojne czekanie na decyzję
- Podstawą są: wniosek PB-1, projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością oraz wymagane decyzje branżowe.
- Do wniosku składa się projekt zagospodarowania działki lub terenu i projekt architektoniczno-budowlany; w wersji papierowej zwykle w 3 egzemplarzach.
- Jeśli działka nie ma miejscowego planu, często potrzebna jest decyzja o warunkach zabudowy.
- Przy reprezentowaniu inwestora przez pełnomocnika dochodzi zwykle 17 zł opłaty skarbowej za pełnomocnictwo.
- Dom jednorodzinny na cele mieszkaniowe jest co do zasady zwolniony z opłaty skarbowej za pozwolenie.
- Jeśli dokumenty są kompletne, organ ma co do zasady 65 dni kalendarzowych na wydanie decyzji.

Co wchodzi w podstawowy komplet załączników
Na start patrzę na dokumenty w trzech grupach: wniosek, projekt i potwierdzenie, że inwestor może legalnie gospodarować działką. To właśnie ten zestaw najczęściej decyduje, czy urząd ruszy z procedurą bez dodatkowych wezwań.
| Dokument | Kiedy jest potrzebny | Po co go składasz | Na co uważać |
|---|---|---|---|
| PB-1, czyli wniosek o pozwolenie na budowę | Zawsze | Uruchamia postępowanie | Sprawdź zgodność danych inwestora, działki i zakresu robót. |
| Projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany | Zawsze | Pokazuje, co i gdzie ma powstać | W wersji papierowej zwykle składa się je w 3 egzemplarzach. |
| PB-5, czyli oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane | Zawsze | Potwierdza, że możesz prowadzić inwestycję | Jeśli działka ma kilku właścicieli, dopilnuj prawidłowej reprezentacji. |
| Decyzja o warunkach zabudowy | Gdy nie ma miejscowego planu zagospodarowania przestrzennego | Zastępuje plan miejscowy | Bez niej urząd może nie mieć podstaw do zatwierdzenia inwestycji. |
| Opinie, uzgodnienia, pozwolenia i inne dokumenty wynikające z przepisów odrębnych | Gdy wymaga tego inwestycja | Domyka wymogi szczególne | Dotyczy m.in. ochrony dróg, środowiska, pożarówki albo stref specjalnych. |
| Dowód opłaty skarbowej lub pełnomocnictwo | Jeśli opłata występuje albo działasz przez pełnomocnika | Potwierdza wniesienie należności i umocowanie | Wydruk przelewu zwykle wystarcza jako dowód zapłaty. |
Kiedy ten zestaw jest gotowy, przechodzę do projektu, bo tam najczęściej pojawiają się najbardziej kosztowne poprawki.
Jak przygotować projekt budowlany, żeby urząd go nie cofnął

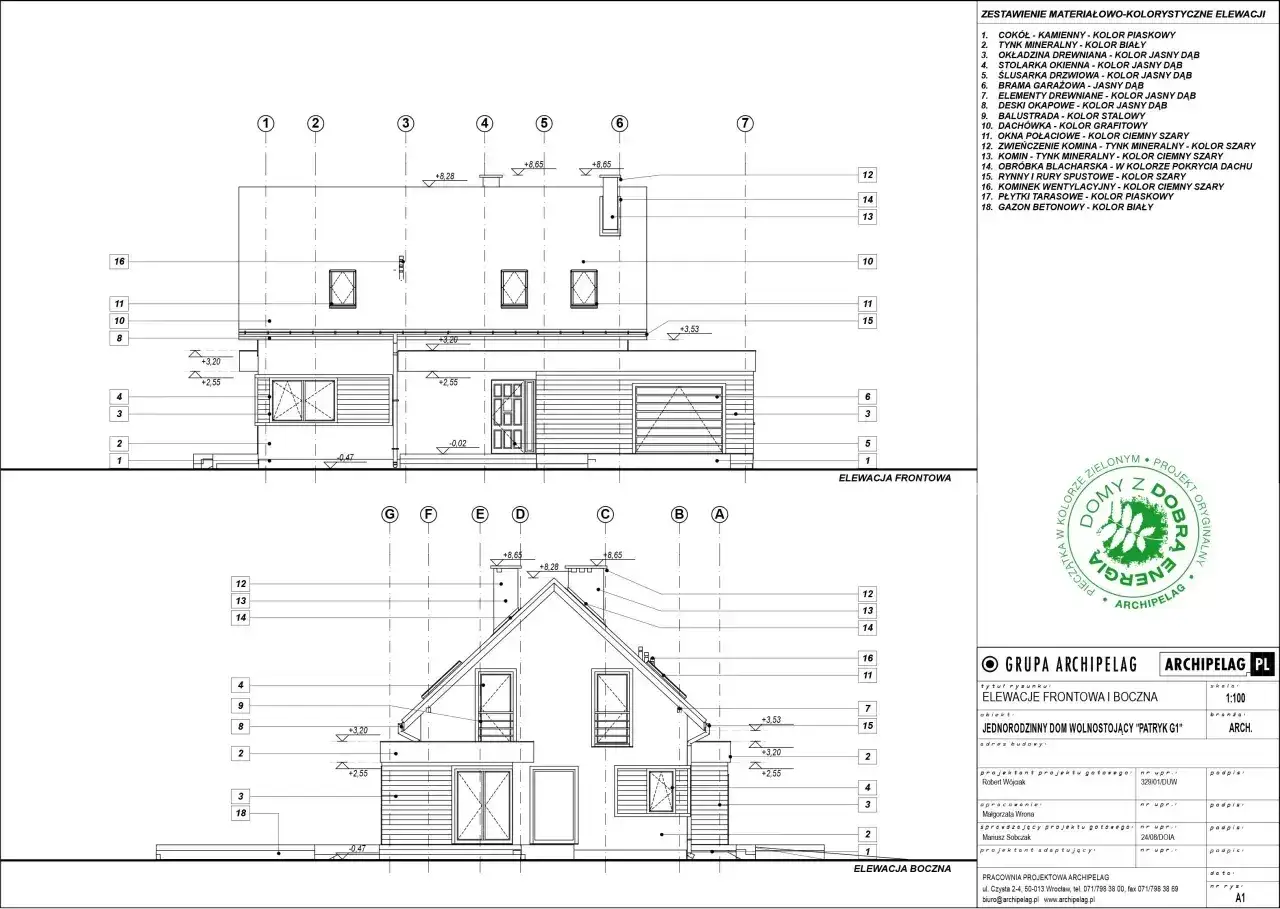

Najwięcej nieporozumień rodzi sam projekt. Do pozwolenia na budowę dołącza się przede wszystkim projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany; w praktyce wersja papierowa idzie w trzech egzemplarzach, a elektroniczna przez system. Projekt techniczny jest odrębną częścią dokumentacji przygotowywaną na dalszy etap, więc nie warto mieszać tych pojęć.
- Spójność rysunków i opisu - jeśli w rzucie widnieje inna powierzchnia niż w opisie, urząd zwykle prosi o poprawki.
- Aktualność mapy - projekt oparty na starych danych geodezyjnych szybko traci wiarygodność.
- Uprawnienia projektanta - potrzebne jest zaświadczenie z właściwej izby zawodowej, aktualne na dzień opracowania projektu.
- Oświadczenie projektanta - potwierdza, że projekt sporządzono zgodnie z przepisami i zasadami wiedzy technicznej.
- Wariant cieplny - przy obiekcie ogrzewanym projektant składa oświadczenie o możliwości podłączenia do sieci ciepłowniczej, jeśli taki obowiązek wynika z przepisów.
Przy prostym domu ludzie często zakładają, że papierów będzie mało. To błąd: im prostsza inwestycja, tym bardziej widać każdy brak w dokumentacji, bo nie ma czego tłumaczyć innymi załącznikami.
Właśnie dlatego następna sekcja dotyczy sytuacji, gdy sama dokumentacja projektowa nie wystarcza.
Kiedy potrzebna jest decyzja o warunkach zabudowy i dodatkowe uzgodnienia
Jeżeli dla działki nie ma miejscowego planu zagospodarowania przestrzennego, zwykle potrzebujesz decyzji o warunkach zabudowy. To jeden z dokumentów, o których inwestorzy przypominają sobie za późno, a wtedy cały harmonogram potrafi się rozjechać.
| Sytuacja | Co zwykle dochodzi do wniosku | Dlaczego to ważne |
|---|---|---|
| Brak MPZP | Decyzja o warunkach zabudowy | Bez niej nie ma lokalnej podstawy do oceny inwestycji. |
| Teren zamknięty, zakład górniczy, obszar morski | Odrębne pozwolenia lub uzgodnienia | Wchodzi szczególny tryb i właściwość innego organu. |
| Droga publiczna lub inwestycja przy drodze | Audyt bezpieczeństwa ruchu drogowego albo uzasadnienie zarządcy drogi | Przy większych inwestycjach drogowych urząd zwraca na to szczególną uwagę. |
| Teren z miejscowym planem rewitalizacji | Umowa urbanistyczna, jeśli jest wymagana | Dotyczy tylko wybranych lokalizacji, ale jeśli występuje, trzeba ją mieć od razu. |
| Obiekt z ogrzewaniem z sieci | Oświadczenie projektanta o możliwości podłączenia | Ten dokument bywa pomijany, a potem wydłuża postępowanie. |
W praktyce właśnie tutaj najlepiej widać, że formalności budowlane nie są jedną uniwersalną listą. Trzeba odróżnić standardowy dom od inwestycji w miejscu z dodatkowymi ograniczeniami, bo kolejna sekcja pokazuje, gdzie takie różnice kosztują najwięcej czasu i pieniędzy.
Opłaty i pełnomocnictwo bez niepotrzebnych niespodzianek
Jeśli budujesz dom jednorodzinny wyłącznie na własne cele mieszkaniowe, co do zasady nie płacisz opłaty skarbowej za pozwolenie. Gdy część budynku ma służyć działalności gospodarczej, opłata wynosi 1 zł za każdy m² niemieszkalnej powierzchni użytkowej, ale nie więcej niż 539 zł.
W praktyce często dochodzi jeszcze pełnomocnik. Za złożenie pełnomocnictwa opłata wynosi zwykle 17 zł za każdy dokument tego typu, więc jeśli ktoś składa wniosek za inwestora, warto to ująć w budżecie od razu, a nie dopiero przy okienku w urzędzie.
- Dowód opłaty dołączasz razem z wnioskiem albo najpóźniej w terminie wymaganym przez urząd.
- Przelew warto opisać tak, żeby nie było wątpliwości, jakiej sprawy dotyczy.
- Jeśli działasz przez pełnomocnika, sprawdź, czy zakres pełnomocnictwa obejmuje także podpisanie lub złożenie oświadczeń wymaganych do sprawy.
To drobne kwoty w porównaniu z kosztem budowy, ale właśnie takie drobiazgi najczęściej blokują komplet. A kiedy dokumenty i opłaty są już domknięte, zostaje jeszcze ostatnia grupa problemów: zwykłe, ludzkie błędy w papierach.
Najczęstsze braki, przez które wniosek stoi w miejscu
Najwięcej wezwań do uzupełnienia widzę nie przez brak całego dokumentu, tylko przez jego niezgodność z resztą papierów. Urząd nie musi zgadywać, co inwestor miał na myśli, więc każda rozbieżność wraca do poprawy.
- Różne dane w projekcie i we wniosku - numer działki, adres albo zakres robót muszą być identyczne.
- Brak podpisów lub załączników - szczególnie przy wersji papierowej i pełnomocnictwie.
- Nieaktualna decyzja WZ - jeśli dokument stracił moc albo dotyczy innego zakresu, trzeba wrócić do pierwszego kroku.
- Załączony niepełny projekt - bez właściwych części albo bez wymaganych uzgodnień.
- Pomieszanie procedur - część inwestorów składa dokumenty jak do zgłoszenia, choć inwestycja wymaga pozwolenia.
- Brak dowodu opłaty - szczególnie gdy opłata rzeczywiście występuje, na przykład przy części usługowej lub pełnomocniku.
To są błędy banalne, ale właśnie dlatego tak często się zdarzają. Jeśli chcesz przejść przez procedurę sprawniej, przed złożeniem wniosku robię jeszcze jedną krótką kontrolę, która zwykle oszczędza najwięcej czasu.
Ostatnia kontrola przed złożeniem wniosku oszczędza najwięcej czasu
Przed wizytą w urzędzie albo wysłaniem wniosku online sprawdzam tylko kilka rzeczy, ale robię to bardzo konsekwentnie: czy wniosek, projekt i załączniki mówią o tej samej inwestycji; czy mam wszystkie wymagane podpisy; czy decyzja o warunkach zabudowy jest potrzebna i rzeczywiście dołączona; oraz czy ewentualna opłata skarbowa została potwierdzona. To prosta rutyna, ale właśnie ona najczęściej decyduje, czy sprawa ruszy od razu.Jeśli wolisz ścieżkę elektroniczną, e-Budownictwo porządkuje proces, ale nie skraca listy załączników. Nadal musisz mieć gotowy projekt, oświadczenia i ewentualne decyzje branżowe, tylko składasz je wygodniej i bez noszenia segregatora po urzędach.
W praktyce najlepiej działa zasada: najpierw porządek w dokumentach, potem złożenie wniosku. Dzięki temu cała procedura staje się do przejścia, a nie serią niepotrzebnych poprawek.
