Budowa domu, budynku gospodarczego albo większego obiektu zaczyna się nie od betonu, tylko od dokumentów. Najważniejsza jest część projektu, którą urząd sprawdza przy pozwoleniu na budowę: projekt architektoniczno-budowlany, czyli opracowanie pokazujące układ obiektu, jego formę, sposób użytkowania i kluczowe parametry techniczne. W tym artykule wyjaśniam, co faktycznie musi się w nim znaleźć, jakie załączniki zwykle są potrzebne, co urząd weryfikuje i gdzie najczęściej pojawiają się błędy, przez które inwestycja stoi w miejscu.
Najważniejsze rzeczy, które trzeba ustawić zanim złożysz wniosek
- Projekt budowlany ma dziś trzy części: zagospodarowanie działki lub terenu, część architektoniczno-budowlaną i projekt techniczny.
- Do pozwolenia urząd zatwierdza tylko dwie pierwsze części, a projekt techniczny musi być gotowy przed startem robót.
- Kluczowe są zgodność z MPZP albo decyzją o warunkach zabudowy, aktualna mapa do celów projektowych i komplet uzgodnień.
- Jeśli dokumentacja jest pełna, ustawowy termin wydania decyzji wynosi 65 dni.
- Najczęściej blokują sprawę braki w mapie, rozjazd między opisem a rysunkiem oraz pominięte uzgodnienia branżowe.
Jak dziś rozumiem ten dokument i po co dzieli się projekt na trzy części
Przez lata inwestorzy przyzwyczaili się do jednego zwartego projektu. Dziś sytuacja jest inna: Prawo budowlane rozdziela dokumentację na trzy elementy, a do zatwierdzenia w pozwoleniu trafiają tylko dwa pierwsze. To praktyczny podział, bo organ administracji architektoniczno-budowlanej ma sprawdzić zgodność z planem, decyzją o warunkach zabudowy i przepisami, ale nie prowadzi za inwestora pełnej analizy konstrukcyjnej.
Jak wyjaśnia GUNB, ta zmiana miała rozdzielić to, co urząd zatwierdza, od tego, co jest potrzebne już na budowie. W praktyce najważniejsze jest jedno: zatwierdzenie nie obejmuje projektu technicznego, więc nie wolno traktować pozwolenia jako ostatniego kroku przed wbiciem łopaty bez wcześniejszego domknięcia całej dokumentacji.
| Część projektu | Co obejmuje | Po co jest |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Granice działki, usytuowanie obiektów, układ komunikacyjny, zieleń, obszar oddziaływania obiektu | Pokazuje, jak inwestycja wpisuje się w działkę i otoczenie |
| Część architektoniczno-budowlana | Układ przestrzenny, forma, sposób użytkowania, parametry techniczne, posadowienie, dostępność, elementy wpływające na otoczenie | Jest podstawą zatwierdzenia projektu w pozwoleniu na budowę |
| Projekt techniczny | Rozwiązania konstrukcyjne, obliczenia, materiały, charakterystyka energetyczna, rozwiązania wykonawcze | Jest potrzebny przed rozpoczęciem robót i na etapie realizacji |
Kiedy ten podział jest jasny, dużo łatwiej zrozumieć, co faktycznie musi się znaleźć w samej dokumentacji i gdzie kończą się oczekiwania urzędu, a zaczyna odpowiedzialność projektanta.

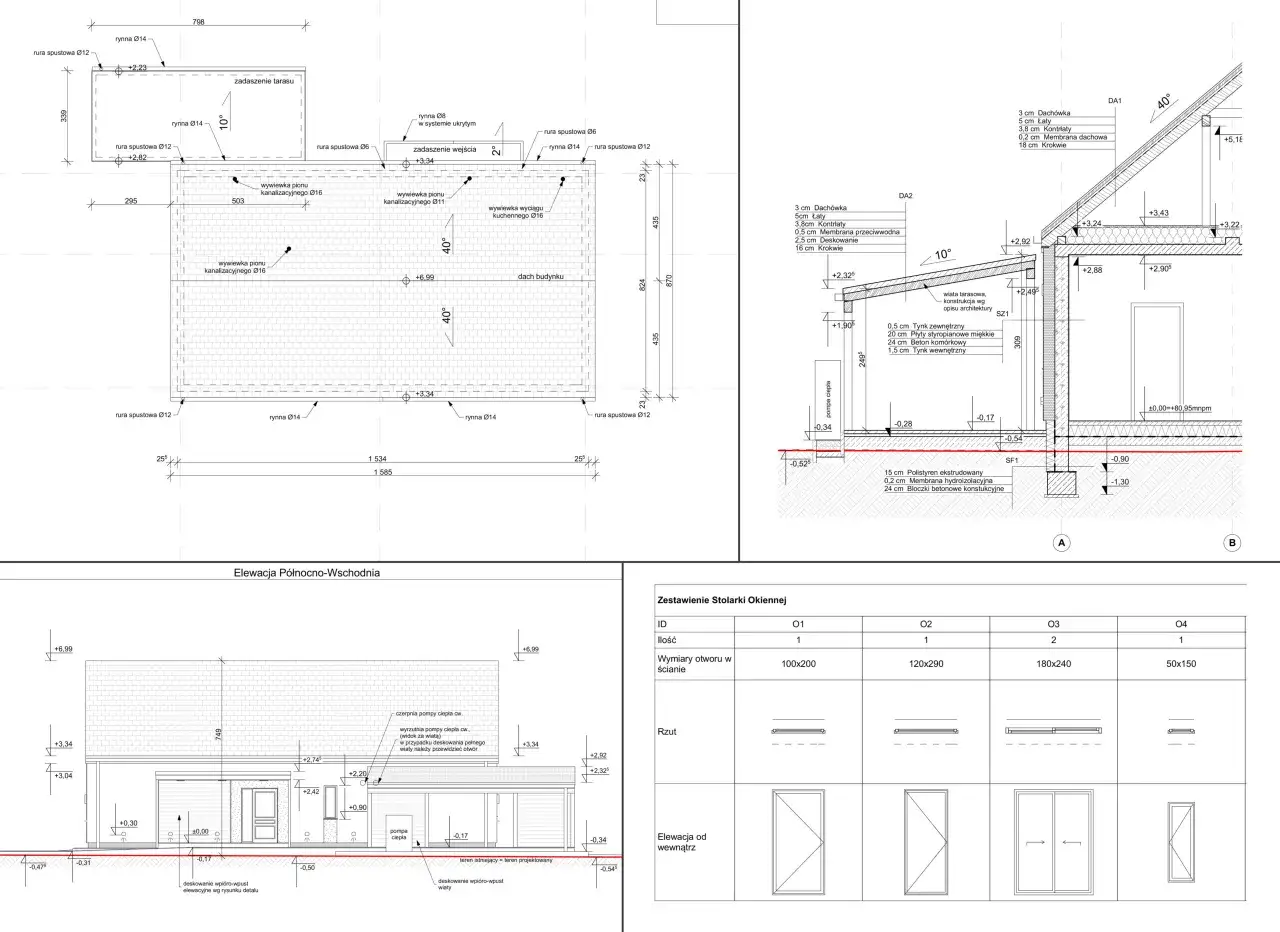

Co powinno się znaleźć w tej części dokumentacji
Ta część nie służy do ozdabiania teczki. Ma pokazać, jak obiekt będzie wyglądał, jak będzie działał i czy da się go bezpiecznie oraz zgodnie z przepisami użytkować. W praktyce najważniejsze są trzy grupy informacji: forma, funkcja i warunki posadowienia.
- Układ przestrzenny i forma - trzeba opisać bryłę obiektu, jego gabaryty, układ kondygnacji, dach, elewacje i to, jak całość wpisuje się w działkę.
- Sposób użytkowania - projekt ma wskazywać, do czego obiekt będzie służył, ile lokali lub pomieszczeń powstanie i jak będzie zorganizowana komunikacja wewnętrzna.
- Parametry techniczne - chodzi o podstawowe dane, które pozwalają ocenić skalę i charakter inwestycji, bez wchodzenia jeszcze w pełny detal konstrukcyjny.
- Geotechnika i posadowienie - to ważny element, bo z gruntu wynikają warunki fundamentowania, a czasem także ograniczenia dla całej konstrukcji.
- Materiały i wpływ na otoczenie - projekt powinien pokazać, jakie rozwiązania będą zastosowane i czy inwestycja oddziałuje na środowisko, sąsiadów lub układ działki.
- Dostępność i bezpieczeństwo - w obiektach, dla których to ma znaczenie, trzeba uwzględnić potrzeby osób ze szczególnymi potrzebami oraz warunki ochrony przeciwpożarowej.
Dom jednorodzinny
W domu jednorodzinnym widać to najlepiej: liczy się bryła, liczba kondygnacji, dach, źródło ciepła, miejsce dojścia i dojazdu, a także to, czy układ pomieszczeń odpowiada planowi miejscowemu albo decyzji o warunkach zabudowy. Jeśli na etapie koncepcji pominiesz garaż, taras czy pompę ciepła, projektant musi potem dopasować cały opis do nowych założeń.
Przeczytaj również: Budynek usługowy z mieszkaniem - Czy to ma sens? Sprawdź przed projektem!
Budynek gospodarczy lub rolniczy
Przy obiekcie gospodarczym, magazynie, stodole czy budynku dla zwierząt patrzę jeszcze mocniej na posadowienie, wentylację, drogę pożarową, dojazd techniczny i usytuowanie względem innych zabudowań. To właśnie tutaj najłatwiej przeoczyć rzeczy, które wydają się drugorzędne, a później zatrzymują procedurę.
Właśnie dlatego sama estetyka projektu nie wystarcza. Urząd i projektant muszą widzieć nie tylko to, jak obiekt wygląda, ale też jak działa w realnych warunkach działki, gruntu i otoczenia.
Kto przygotowuje projekt i jakie podpisy są potrzebne
Nie warto traktować tego jak zadania wyłącznie dla jednego architekta z folderem koncepcyjnym. Dokument musi przygotować projektant z odpowiednimi uprawnieniami, a w wielu inwestycjach do pracy wchodzą też branżyści: konstruktor, sanitarnik, elektryk, czasem specjalista od ochrony przeciwpożarowej albo geotechnik.
- Projektant - odpowiada za zgodność opracowania z przepisami i zasadami wiedzy technicznej oraz składa wymagane oświadczenie.
- Projektant sprawdzający - pojawia się wtedy, gdy przepisy albo skala obiektu wymagają dodatkowej weryfikacji projektu.
- Uprawnienia budowlane - urząd sprawdza, czy osoba podpisująca projekt ma odpowiednią specjalność i czy jej uprawnienia są potwierdzone.
- Przynależność do izby - w praktyce liczy się też aktualne zaświadczenie o przynależności do właściwej izby samorządu zawodowego, chyba że dane są już dostępne w centralnym rejestrze.
Warto odróżnić podpis projektanta od samego rysunku. Podpis i oświadczenie nie są formalnością dla zasady, tylko potwierdzeniem, że ktoś bierze odpowiedzialność za zgodność dokumentacji z przepisami. Przy większych obiektach to naprawdę robi różnicę, bo później nie trzeba zgadywać, kto odpowiada za dane rozwiązanie.
Na tym etapie dobrze też od razu ustalić, czy projekt wymaga sprawdzającego. Jeśli tak, lepiej zaplanować to od początku, niż szukać brakującego podpisu na ostatniej prostej.
Jakie załączniki zwykle trzeba dołączyć do wniosku
Samo opracowanie to nie wszystko. Do wniosku zwykle dochodzą dokumenty, które pokazują, że inwestycja jest zgodna z prawem własności, planowaniem przestrzennym i innymi przepisami branżowymi. W 2026 r. wiele osób składa to przez e-Budownictwo, a GUNB udostępnia tam wzory formularzy, w tym wniosek PB-1 i oświadczenie PB-5.
| Dokument | Kiedy jest potrzebny | Dlaczego ma znaczenie |
|---|---|---|
| Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane | Przy praktycznie każdym wniosku o pozwolenie | Potwierdza, że inwestor może legalnie prowadzić roboty na danej działce |
| Mapa do celów projektowych | Gdy projektant opracowuje zagospodarowanie działki lub terenu | Stanowi bazę do pokazania granic, obiektów i odległości |
| Decyzja o warunkach zabudowy albo zgodność z MPZP | Jeśli dla terenu nie ma miejscowego planu albo plan tego wymaga | To z niej wynika, czy inwestycja w ogóle może powstać w danej formie |
| Opinie, uzgodnienia, pozwolenia i sprawdzenia | Gdy wynika to z przepisów odrębnych, np. przy ochronie przeciwpożarowej, środowisku lub drogach | Bez nich część inwestycji nie przejdzie formalnej weryfikacji |
| Pełnomocnictwo | Gdy inwestora reprezentuje inna osoba | Chroni ważność czynności składanych w imieniu inwestora |
| Wersja papierowa albo elektroniczna projektu | Przy każdym wniosku, zależnie od sposobu złożenia | To formalna postać dokumentacji, którą organ może zatwierdzić |
Ważny praktyczny szczegół: jeśli składasz dokumenty papierowo, projekt zagospodarowania działki lub terenu oraz część architektoniczno-budowlana trafiają do urzędu w trzech egzemplarzach. Przy wersji elektronicznej zatwierdzenie odbywa się cyfrowo, co zwykle upraszcza obieg papierów, ale nie zwalnia z kompletności.
W przypadku większych inwestycji, na przykład całego gospodarstwa z domem, budynkiem gospodarczym i infrastrukturą, szczególnie pilnuję tego, aby dokumenty pokazywały całe zamierzenie, nawet jeśli pozwolenie dotyczy tylko wybranych obiektów.
Jak urząd sprawdza wniosek i dlaczego czasem nic nie rusza przez tygodnie
Organ nie sprawdza wszystkiego w takim sensie, w jakim robi to projektant. Patrzy przede wszystkim na zgodność z planem albo decyzją o warunkach zabudowy, zgodność z przepisami techniczno-budowlanymi, kompletność dokumentacji oraz to, czy osoby podpisujące projekt mają wymagane uprawnienia i przynależność do izby.
- Zgodność z planem lub WZ - to pierwszy filtr, bo od niego zależy, czy inwestycja pasuje do danego terenu.
- Zgodność z przepisami technicznymi - urząd sprawdza, czy projekt nie łamie podstawowych wymagań prawa budowlanego.
- Kompletność dokumentów - brak jednego załącznika potrafi zatrzymać sprawę szybciej niż poważny spór merytoryczny.
- Uprawnienia i oświadczenia - bez nich projekt nie przejdzie weryfikacji formalnej.
Jeśli dokumentacja jest kompletna, ustawowy termin wydania decyzji wynosi 65 dni. Gdy pojawią się braki, urząd wzywa do ich uzupełnienia, a w praktyce to właśnie poprawki i dodatkowe wyjaśnienia najczęściej przesuwają termin w prawo. Przy wezwaniach formalnych warto reagować od razu, bo każda zwłoka po stronie inwestora działa przeciwko harmonogramowi.
Przy większych inwestycjach można też wystąpić o odrębną decyzję zatwierdzającą projekt przed wydaniem samego pozwolenia na budowę. Taka decyzja jest ważna maksymalnie rok i przydaje się wtedy, gdy chcesz uporządkować formalności etapami, a nie uruchamiać całej budowy od razu.
Najczęstsze błędy, które zatrzymują sprawę na biurku urzędnika
Z doświadczenia najwięcej problemów rodzi nie sam rysunek, tylko rozjazd między założeniami inwestora, opisem projektanta i wymaganiami formalnymi. W praktyce najczęściej powtarzają się te błędy:
- Brak zgodności z MPZP albo WZ - projekt wygląda dobrze wizualnie, ale nie pasuje do parametrów zabudowy, wysokości albo geometrii dachu.
- Nieaktualna mapa - gdy podkład geodezyjny nie odzwierciedla stanu działki, cały projekt traci wiarygodność.
- Rozbieżności między opisem a rysunkiem - inna powierzchnia, inna wysokość, inne usytuowanie niż w części opisowej.
- Pomijanie geotechniki - jeśli warunki gruntu są słabe albo nietypowe, brak informacji o posadowieniu szybko wraca jako problem.
- Braki w uzgodnieniach branżowych - szczególnie przy ochronie przeciwpożarowej, środowisku, drogach i obiektach usługowych.
- Zakładanie, że mały obiekt gospodarczy nie wymaga dokładności - to częsty błąd przy domach, ogrodach i zabudowie pomocniczej, bo nawet prosty obiekt musi być spójny z przepisami.
Najgorsze są poprawki „na końcu”, kiedy inwestor chce nagle przesunąć obiekt o kilka metrów albo zmienić źródło ciepła po złożeniu wniosku. Każda taka korekta oznacza ponowne sprawdzanie spójności całego zestawu dokumentów.
Ile trwa przygotowanie i od czego naprawdę zależy koszt
Nie ma jednej ceny, bo kupujesz nie tylko rysunki, ale cały pakiet decyzji i opracowań. Najwięcej czasu zabiera zwykle nie samo projektowanie, tylko uzyskanie mapy do celów projektowych, badań gruntu, uzgodnień branżowych i dopięcie zgodności z planem albo decyzją o warunkach zabudowy.
Jeśli chodzi o koszty, to najprostsze rozwiązania są oczywiście tańsze. Adaptacja gotowego projektu bywa liczona w kilku tysiącach złotych, a projekt indywidualny domu lub bardziej złożonego obiektu gospodarczego może wejść w kilkanaście tysięcy i więcej. Do tego dochodzą osobno mapy, badania gruntu i ewentualne uzgodnienia, więc próbę oszczędzania najlepiej zaczynać od dobrego programu funkcjonalnego, a nie od cięcia formalności.
- Gotowy projekt z adaptacją - zwykle tańszy i szybszy, ale mniej elastyczny.
- Projekt indywidualny - droższy, za to lepiej dopasowany do działki, funkcji i etapowania inwestycji.
- Dodatkowe opracowania - grunty, pożar, środowisko, dojazd czy infrastruktura potrafią podnieść koszt, ale zwykle oszczędzają znacznie większe wydatki później.
Jeśli budujesz dom wraz z zapleczem gospodarczym, naprawdę opłaca się myśleć o całości od razu. Zmiana jednej części inwestycji po zatwierdzeniu projektu jest zwykle droższa niż dopracowanie wszystkiego przed złożeniem wniosku.
Co sprawdzić przed wysyłką, żeby nie wracać do poprawek
- Adres i działka - sprawdź, czy dane są identyczne we wszystkich dokumentach.
- Zgodność z planem lub WZ - bez tego urząd będzie miał podstawę do wezwania albo odmowy.
- Mapa i granice - muszą być aktualne i spójne z projektem.
- Uzgodnienia branżowe - ppoż., sanitarne, drogowe, środowiskowe i inne, jeśli wynikają z inwestycji.
- Podpisy i uprawnienia - weryfikuję je zawsze dwa razy, bo to jeden z najprostszych punktów do przeoczenia.
- Logika całego zamierzenia - jeśli budujesz dom, warsztat i budynek gospodarczy, wszystko musi się spinać funkcjonalnie już na papierze.
Najlepsze projekty, jakie widzę, nie są najbardziej efektowne, tylko najbardziej spójne. Jeśli zadbasz o ten etap porządnie, pozwolenie staje się formalnością, a nie walką z poprawkami i dodatkowymi wyjaśnieniami.
