Woda na budowę - przyłącze, zbiornik czy studnia?

Monika Lewandowska 27 kwietnia 2026

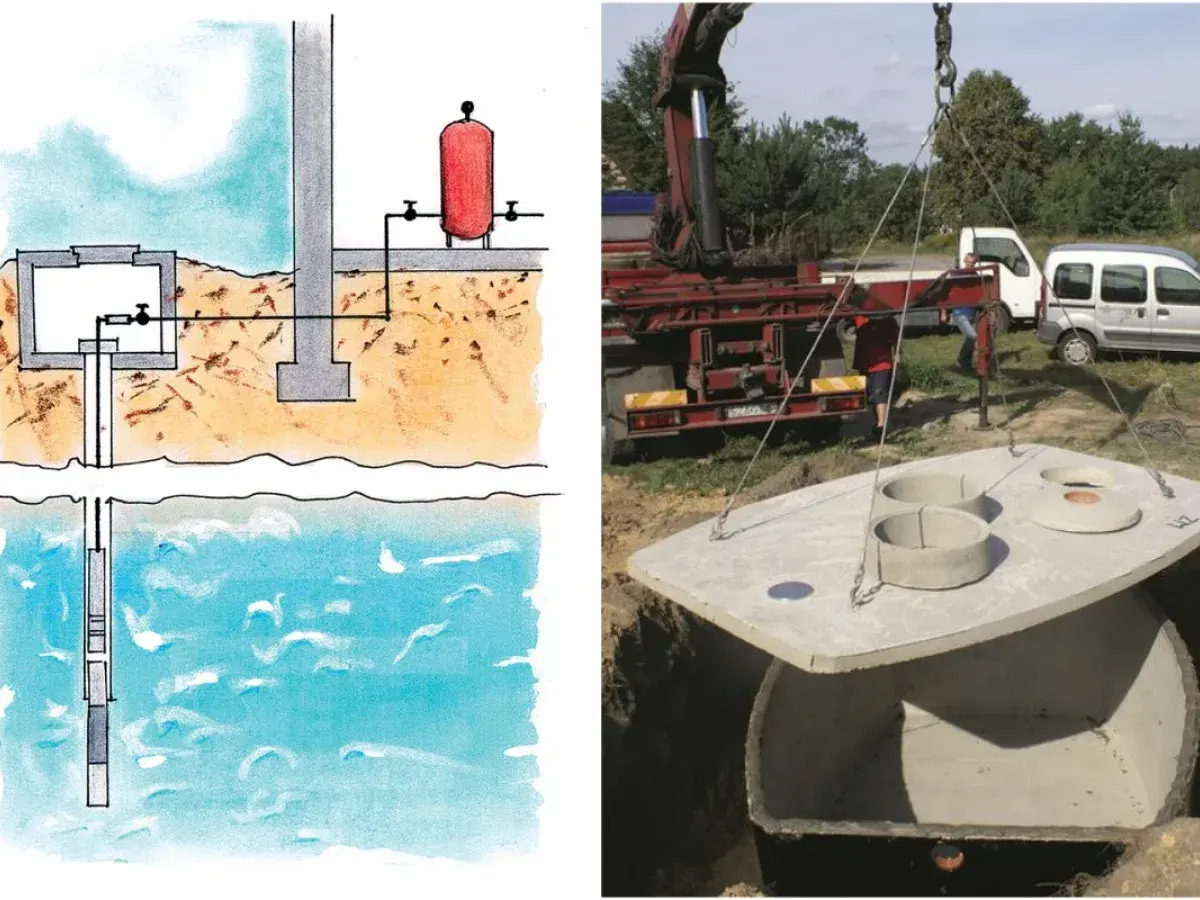

Schemat studni głębinowej i montaż betonowego zbiornika. Woda na budowę z własnego źródła.

Spis treści

Woda na budowę bywa potrzebna zanim powstanie pierwszy fragment domu, a źle dobrane rozwiązanie potrafi zatrzymać roboty albo wygenerować niepotrzebne koszty. Najpierw trzeba rozdzielić wodę do picia i celów sanitarnych od wody technologicznej, a potem wybrać przyłącze, zbiornik, dowóz lub studnię. Poniżej porządkuję procedurę, dokumenty, terminy, orientacyjne koszty i sytuacje, w których inwestor najczęściej odbija się od formalnej ściany.

Najważniejsze decyzje zapadają przed pierwszym wykopem

  • Warunki przyłączenia składa się do lokalnego przedsiębiorstwa wodociągowego, a dla domu jednorodzinnego powinny zostać wydane co do zasady w ciągu 21 dni.
  • Budowę przyłącza można przeprowadzić na podstawie zgłoszenia albo, przy spełnieniu warunków, bez zgłoszenia z planem sytuacyjnym.
  • Na krótki etap prac często wystarcza zbiornik 1000 l uzupełniany beczkowozem.
  • Woda pitna musi pochodzić z pewnego i kontrolowanego źródła, natomiast woda technologiczna powinna być wyraźnie oznaczona.
  • Proste przyłącze blisko sieci kosztuje orientacyjnie 4-10 tys. zł, ale przejście pod drogą lub długa trasa może znacząco podnieść rachunek.

Zacznij od potrzeb, nie od samej rury

Najłatwiej popełnić błąd, zamawiając przyłącze bez zastanowienia, ile wody faktycznie będzie potrzebne. Inaczej planuje się zasilanie dla ekipy stawiającej mały dom, a inaczej dla gospodarstwa, hali, budynku usługowego czy inwestycji, przy której jednocześnie pracuje kilkanaście osób.

Dwa rodzaje zużycia na placu budowy

Pierwsza grupa to cele socjalno-bytowe, czyli picie, mycie rąk, korzystanie z zaplecza sanitarnego i sprzątanie. Druga obejmuje cele technologiczne, takie jak przygotowanie zapraw, pielęgnacja betonu, cięcie materiałów, mycie narzędzi czy ograniczanie pylenia.

Nie każda woda musi mieć jakość wody pitnej. Do picia i mycia rąk używam wyłącznie wody z sieci albo dostarczonej przez firmę, która potwierdza jej przeznaczenie. Do płukania sprzętu czy zraszania podłoża można wykorzystać wodę techniczną, ale zbiornik i krany trzeba wtedy wyraźnie oznaczyć jako niezdatne do picia.

Tymczasowe czy docelowe zasilanie

Jeżeli budowa potrwa kilka tygodni, stałe przyłącze może nie być najlepszym pierwszym krokiem. Zbiornik lub dowóz beczkowozem pozwalają szybko rozpocząć prace, bez czekania na wykonanie całej trasy.

Przy budowie domu prowadzonej przez wiele miesięcy bardziej opłaca się zwykle wykonać docelowe przyłącze wodociągowe. Może ono służyć najpierw ekipie, a później mieszkańcom. Trzeba jednak od początku uzgodnić z przedsiębiorstwem, czy przyłącze będzie rozliczane jako tymczasowe, czy od razu jako zasilanie projektowanego budynku.

Który sposób zaopatrzenia sprawdzi się na działce

Nie ma jednego rozwiązania dobrego dla każdej nieruchomości. Odległość od sieci, długość budowy, dostęp dla samochodu z cysterną, poziom wód gruntowych i planowane późniejsze użytkowanie działki zmieniają rachunek bardzo szybko.

Rozwiązanie Kiedy ma sens Formalności i ograniczenia
Stałe przyłącze Budowa potrwa długo, a sieć znajduje się w pobliżu Warunki techniczne, dokumentacja, wykonanie, odbiór i wodomierz
Tymczasowe przyłącze Potrzebna jest woda od początku robót, ale układ docelowy nie jest jeszcze gotowy Wymaga uzgodnienia z operatorem i zwykle osobnego rozliczania
Zbiornik lub beczkowóz Brak sieci albo krótki etap prac Trzeba zapewnić dojazd, miejsce ustawienia i ochronę przed zamarzaniem
Studnia Sieć jest bardzo daleko, a ujęcie ma służyć także po zakończeniu budowy Znaczenie mają głębokość, ilość pobieranej wody, jakość i lokalne warunki gruntowe

Zbiornik o pojemności 1000 l wystarcza przy niewielkiej ekipie do podstawowych prac sanitarnych i porządkowych, ale szybko okaże się za mały przy intensywnym betonowaniu lub regularnym zraszaniu dużego terenu. W takim przypadku lepiej zamówić większy zbiornik albo ustalić cykliczne dostawy, zamiast czekać do całkowitego opróżnienia pojemnika.

Woda dowożona jest wygodna, lecz uzależnia budowę od dostępności samochodu i warunków dojazdu. Zimą dochodzi ryzyko zamarzania przewodów, a na grząskiej działce ciężki beczkowóz może uszkodzić drogę lub nie dojechać do zbiornika.

Studnia może być dobrym rozwiązaniem dla działki położonej poza zasięgiem wodociągu, ale nie traktowałabym jej jako automatycznie tańszej alternatywy. Sama głębokość ujęcia nie gwarantuje dobrej jakości wody. Przed użyciem do celów socjalnych trzeba wykonać badanie laboratoryjne, a przy większym poborze lub głębszym ujęciu sprawdzić obowiązek uzyskania zgód wodnoprawnych.

Przy zwykłym korzystaniu z wód podziemnych na własne potrzeby często stosuje się limit do 5 m³ na dobę średniorocznie i ujęcie do głębokości 30 m. To nie oznacza jednak, że każdą studnię można wykonać bez żadnych sprawdzeń. Inne zasady mogą wynikać z przeznaczenia wody, lokalizacji, sposobu wykonania ujęcia albo prowadzenia działalności gospodarczej.

Jak załatwić przyłącze wodociągowe krok po kroku

Procedurę zaczyna się nie w starostwie, lecz u lokalnego przedsiębiorstwa wodociągowo-kanalizacyjnego. Właścicielem sieci może być gminna spółka, zakład komunalny albo inny operator. To właśnie jego regulamin i warunki techniczne określą miejsce włączenia, średnicę przewodu, lokalizację wodomierza oraz sposób odbioru.

  1. Sprawdź, kto obsługuje nieruchomość. Ustal, czy sieć przebiega przy działce i czy istnieją techniczne możliwości podłączenia. Sama informacja, że wodociąg znajduje się w poboczu drogi, nie zawsze oznacza możliwość szybkiego wykonania przyłącza.
  2. Złóż wniosek o warunki przyłączenia. Operator zwykle wymaga danych inwestora, numeru działki, adresu nieruchomości, informacji o planowanym obiekcie, celu poboru oraz przewidywanego zapotrzebowania. Niektóre zakłady proszą także o mapę, plan zagospodarowania lub szkic lokalizacyjny.
  3. Pilnuj terminu odpowiedzi. Dla budynku mieszkalnego jednorodzinnego, także w zabudowie zagrodowej, termin wynosi co do zasady 21 dni. W pozostałych przypadkach jest to 45 dni. W szczególnie uzasadnionych sytuacjach operator może przedłużyć termin o kolejne 21 albo 45 dni, ale powinien o tym pisemnie poinformować i podać przyczynę.
  4. Zamów plan lub projekt zgodny z warunkami. Dokumentacja pokazuje trasę przewodu, miejsce włączenia, wodomierz, armaturę i sposób prowadzenia instalacji przez działkę. Jeśli trasa przechodzi przez cudzy grunt lub pas drogowy, trzeba wcześniej uzyskać odpowiednie zgody.
  5. Uzgodnij wykonawcę i termin robót. Operator może wymagać zgłoszenia rozpoczęcia prac, nadzoru nad wcinką do sieci, próby szczelności albo odbioru odkrytego przewodu przed zasypaniem wykopu.
  6. Zamontuj wodomierz i podpisz umowę. Pobór z sieci powinien rozpocząć się dopiero po wykonaniu czynności wymaganych przez operatora. W praktyce potrzebne są protokół odbioru, wodomierz główny i umowa na dostawę wody.

Warunki przyłączenia wydane przez przedsiębiorstwo wodociągowe są ważne przez 2 lata od dnia ich wydania. Jeżeli budowa się opóźnia, nie odkładałabym wykonania dokumentacji na ostatnią chwilę. Po upływie tego terminu operator może wymagać ponownego przeanalizowania trasy albo parametrów przyłącza.

Realizację przyłącza finansuje co do zasady osoba ubiegająca się o podłączenie. Dotyczy to między innymi robót ziemnych, przewodu na działce, studzienki wodomierzowej, dokumentacji i przygotowania miejsca do odbioru. Szczegóły kosztów oraz ewentualnych usług operatora zawsze trzeba sprawdzić w lokalnym cenniku.

Jakie formalności dotyczą samego placu budowy

Zgłoszenie, brak zgłoszenia albo pozwolenie

Budowa przyłącza wodociągowego nie wymaga automatycznie pozwolenia na budowę, ale nie zawsze oznacza pełny brak formalności. Zgodnie z wyjaśnieniami GUNB inwestor może skorzystać z jednej z kilku ścieżek, czyli zgłoszenia budowy przyłącza, wykonania go bez zgłoszenia na podstawie planu sytuacyjnego albo pozwolenia na budowę w przypadkach przewidzianych przepisami.

Przy zgłoszeniu do organu administracji architektoniczno-budowlanej zwykle dołącza się oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz odpowiednie szkice lub rysunki. Alternatywna procedura bez zgłoszenia wymaga planu sytuacyjnego sporządzonego na kopii aktualnej mapy zasadniczej lub mapy przyjętej do państwowego zasobu geodezyjnego.

Najważniejsze jest, aby nie mylić warunków technicznych z pozwoleniem na wykonanie robót. Warunki mówią, jak operator chce przyłączyć nieruchomość do sieci. Procedura budowlana określa natomiast, czy i gdzie trzeba zawiadomić urząd.

Kiedy przyłącze oznacza rozpoczęcie budowy

Wykonanie przyłącza na potrzeby budowy jest wymieniane w Prawie budowlanym jako jedna z prac przygotowawczych. Oznacza to, że przy inwestycji wymagającej pozwolenia na budowę albo określonego zgłoszenia rozpoczęcie takich prac może mieć znaczenie dla obowiązku zawiadomienia nadzoru budowlanego o terminie rozpoczęcia robót.

Prace przygotowawcze można wykonywać wyłącznie na terenie objętym właściwą decyzją albo zgłoszeniem. Jeżeli inwestor chce rozpocząć roboty wcześniej, powinien skoordynować harmonogram z kierownikiem budowy i sprawdzić, czy przyłącze jest ujęte w dokumentacji inwestycji.

Woda oznacza także ścieki

Na placu budowy szybko powstają ścieki z umywalek, zaplecza socjalnego, mycia sprzętu i prac mokrych. Nie wolno kierować ich przypadkowo do rowu, kanalizacji deszczowej ani na sąsiedni grunt. Dla ekipy trzeba zapewnić przenośną toaletę, szczelny zbiornik lub legalne podłączenie do kanalizacji.

Szczególnej ostrożności wymaga woda po myciu betoniarki i narzędzi. Zawiesina cementowa może zanieczyścić glebę oraz zakleić odpływy. Najbezpieczniej wyznaczyć miejsce do mycia, zastosować pojemnik osadowy i zagospodarować pozostałości zgodnie z zasadami przyjętymi dla odpadów budowlanych.

Ile kosztuje zasilanie i co najczęściej podnosi rachunek

Ceny zależą od gminy, operatora, długości trasy i rodzaju nawierzchni. Dlatego podaję przedziały orientacyjne, które pomagają ocenić skalę wydatku, ale nie zastępują lokalnej wyceny.

Element Orientacyjny koszt Co może zmienić cenę
Proste przyłącze do około 20 m 4-10 tys. zł Rodzaj gruntu, wodomierz, dokumentacja i zakres odbioru
Projekt, mapa i geodezja około 1-3 tys. zł Długość trasy, liczba uzgodnień i przejście przez drogę
Zbiornik 1000 l od kilkunastu zł tygodniowo do kilkudziesięciu zł za dobę Region, czas wynajmu, pompa, transport i kaucja
Dostawa wody często około 200-250 zł za 1000 l w lokalnych cennikach Odległość, rodzaj wody, przepompowanie i termin dostawy
Trasa pod drogą lub w nawierzchni utwardzonej wycena indywidualna Przecisk, zajęcie pasa drogowego i odtworzenie nawierzchni

W 2026 r. proste przyłącze położone w pasie nieutwardzonym może zamknąć się w kilku tysiącach złotych. Przejście pod drogą asfaltową, konieczność odwodnienia wykopu, długa trasa albo przebieg przez działki osób trzecich potrafią jednak podwoić koszt. Największą pułapką jest przyjęcie, że cena za metr obejmuje także projekt, zajęcie pasa drogowego i odbiór.

Przy krótkiej budowie zbiornik bywa tańszy od przyłącza, szczególnie gdy woda jest potrzebna wyłącznie do mycia rąk i prac porządkowych. Jeżeli dostawy trwają kilka miesięcy, koszt transportu i ciągłego uzupełniania zapasu może jednak szybko zbliżyć się do ceny stałego rozwiązania.

Przeczytaj również: Wysokość wiaty - co mówi prawo? Uniknij błędów!

Błędy, które opóźniają prace

  • Zamówienie robót przed uzyskaniem warunków może skończyć się koniecznością przeróbki trasy albo armatury.
  • Zasypanie wykopu przed odbiorem utrudnia kontrolę przewodu i może wymusić jego ponowne odkrycie.
  • Brak zgody na przejście przez cudzy grunt blokuje wykonanie przyłącza, nawet jeśli sieć znajduje się bardzo blisko.
  • Traktowanie wody technicznej jako pitnej stwarza zagrożenie dla pracowników i domowników.
  • Ustawienie zbiornika w złym miejscu utrudnia dostawę, zwiększa ryzyko uszkodzenia przewodu i komplikuje późniejsze roboty ziemne.
  • Pominięcie odprowadzania ścieków może oznaczać problem sanitarny, środowiskowy i organizacyjny.

Ja zawsze zostawiam miejsce na wodomierz i zbiornik tak, aby później nie kolidowały z wjazdem, fundamentem ani planowanym ogrodem. To drobna decyzja na początku, ale oszczędza kosztownego przekładania instalacji, gdy działka zaczyna być już zagospodarowana.

Najbezpieczniejszy plan na pierwsze tygodnie robót

Przy domu jednorodzinnym najrozsądniejszy wariant to zwykle szybkie zabezpieczenie potrzeb socjalnych zbiornikiem albo dowozem oraz równoległe rozpoczęcie procedury stałego przyłącza. Dzięki temu ekipa może działać, a inwestor nie podejmuje pochopnej decyzji o drogim rozwiązaniu tymczasowym.

Jeżeli sieć przebiega blisko działki, zacząłbym od wniosku o warunki, sprawdzenia lokalnego regulaminu i dokładnego oszacowania długości trasy. Gdy wodociąg jest daleko, warto porównać pełny koszt przyłącza z odwiertem studni, badaniem wody, pompą, hydroforem i późniejszą eksploatacją.

Dobrze zaplanowane zaopatrzenie powinno zapewnić nie tylko wodę do zaprawy, lecz także higienę pracowników, bezpieczne rozliczenie poboru i legalne zagospodarowanie ścieków. To właśnie te trzy elementy najczęściej decydują o tym, czy media pomagają budowie, czy zaczynają ją opóźniać.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Operator powinien wydać warunki co do zasady w ciągu 21 dni. W pozostałych przypadkach termin wynosi 45 dni, a w szczególnie uzasadnionych sytuacjach może zostać przedłużony o kolejne 21 albo 45 dni. Wydane warunki są ważne przez 2 lata.

Przy krótkiej budowie zwykle sprawdza się zbiornik o pojemności 1000 l uzupełniany dostawą wody lub beczkowozem. Trzeba zapewnić dojazd, odpowiednie miejsce ustawienia i ochronę przewodów przed zamarzaniem. Woda techniczna powinna być wyraźnie oznaczona jako niezdatna do picia.

Najpierw składa się wniosek o warunki do lokalnego przedsiębiorstwa wodociągowego, a następnie przygotowuje dokumentację zgodną z tymi warunkami. Budowa może wymagać zgłoszenia, planu sytuacyjnego bez zgłoszenia albo pozwolenia na budowę, zależnie od sytuacji. Potrzebne mogą być także zgoda na przejście przez cudzy grunt, odbiór odkrytego przewodu, wodomierz i umowa na dostawę wody.

Proste przyłącze o długości do około 20 m kosztuje orientacyjnie 4-10 tys. zł, a projekt, mapa i geodezja około 1-3 tys. zł. Cena rośnie przy przejściu pod drogą, długiej trasie, trudnym gruncie, odwodnieniu wykopu lub konieczności odtworzenia nawierzchni.

Studnia ma sens, gdy sieć znajduje się daleko, a ujęcie ma służyć także po zakończeniu budowy. Przed użyciem wody do celów socjalnych trzeba wykonać badanie laboratoryjne. Przy większym poborze lub głębszym ujęciu należy również sprawdzić obowiązek uzyskania zgód wodnoprawnych.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

studnie
zbiorniki
wodomierze
przyłącza wodociągowe
ścieki
Autor Monika Lewandowska
Monika Lewandowska
Nazywam się Monika Lewandowska i od 8 lat zajmuję się nowoczesnym rolnictwem oraz tematyką domu i ogrodu. Moja przygoda z tymi dziedzinami zaczęła się z chęci zrozumienia, jak można wprowadzać innowacje w tradycyjne metody upraw oraz jak dbać o przestrzeń, w której żyjemy. Fascynuje mnie, jak małe zmiany mogą znacząco wpłynąć na efektywność gospodarstw oraz estetykę naszych domów. W swoich tekstach staram się przekazywać rzetelne i przystępne informacje, które pomagają czytelnikom odnaleźć się w zawirowaniach nowoczesnych rozwiązań. Regularnie sprawdzam źródła, porównuję różne podejścia i upraszczam skomplikowane tematy, aby każdy mógł z łatwością zrozumieć oraz zastosować przedstawione porady. Moim celem jest dostarczanie aktualnych i użytecznych treści, które inspirują do działania i pozwalają na lepsze wykorzystanie potencjału rolnictwa oraz przestrzeni domowej.
